Vitajte na stránkach venovaných histórii výstavby diaľničnej siete na Slovensku
v zjednodušenej grafickej a štatistickej podobe.
História výstavby diaľnic sa začala písať v roku 1969
kedy sa začal stavať vôbec prvý úsek na území Slovenska a tak začínajú stránky od tohto roku.
Pod kolónkami HISTÓRIA sú uložené konkrétne roky + animácia a grafy výstavby
Tato úvodná stránka mapuje súčasný stav diaľničnej siete k dátumu uvedenému nižšie.
aktuality
Tunel Višňové zrejme opäť dostavajú neskôr, ako sa plánovalo
03.05.2022 20:10Na tuneli Čebrať sú pozastavené práce
03.05.2022 20:09Stav diaľničnej siete k 20.5.2022
Plánované vyhlásenie súťaže:D1 Turany-Hubová 13,53 km kedy? v roku 2020,tretí štvrťrok 2021-povedal minister dopravy,2025-podľa harmonogramu
poznámka:prečiarknutý dátum znamená predošlé sľúbene termíny
Súťaž na zhotoviteľa na úseky:R4 Prešov,severný obchvat 2 etapa 10,2 km
Priebeh súťaže:24.2.2022:Vyhlásena verejná súťaž
Aktuálny stav:Plynie lehota na predkladanie ponúk alebo žiadosti o súťaž a to do 25.5.2022

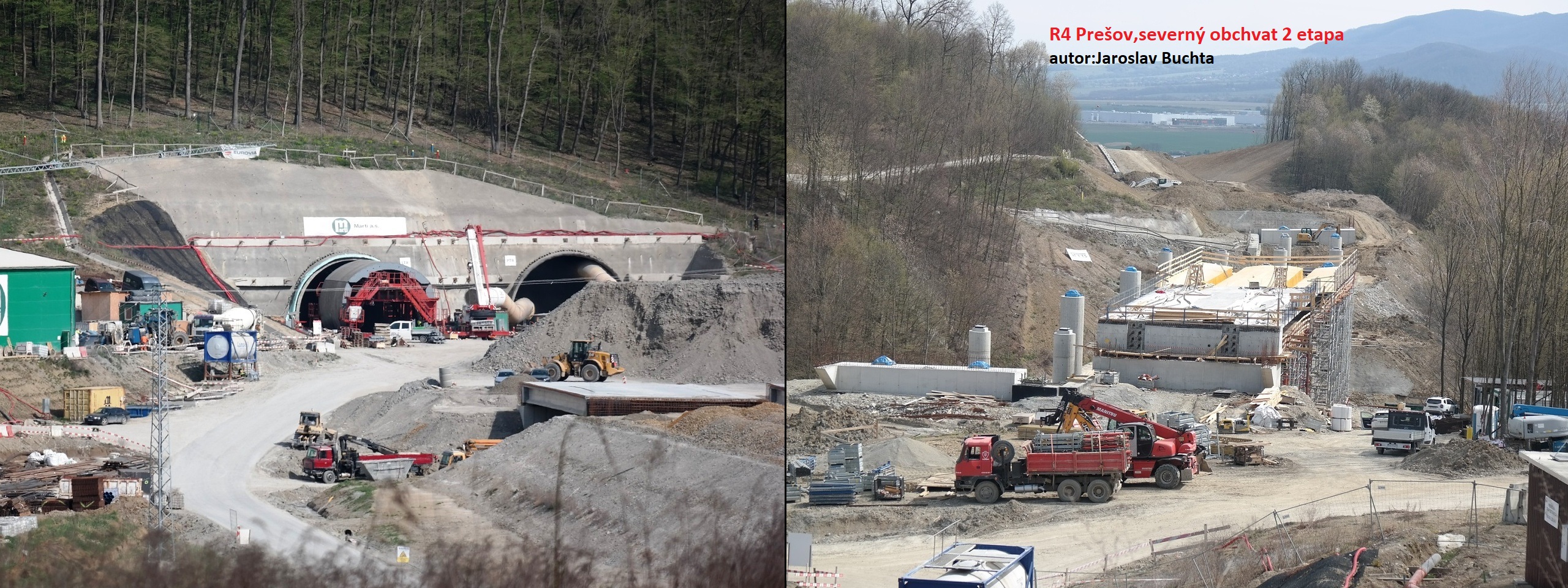

Začatie výstavby:23 marca 2022 úsek R2 Košice,Šaca-Košické Oľšany 2 úsek 14,261 km stránka projektu + fotky2 + informácie
progres
začiatok-23.3.2022 1.1.23 1.1.24 1.1.25 21.3.2025-ukončenie

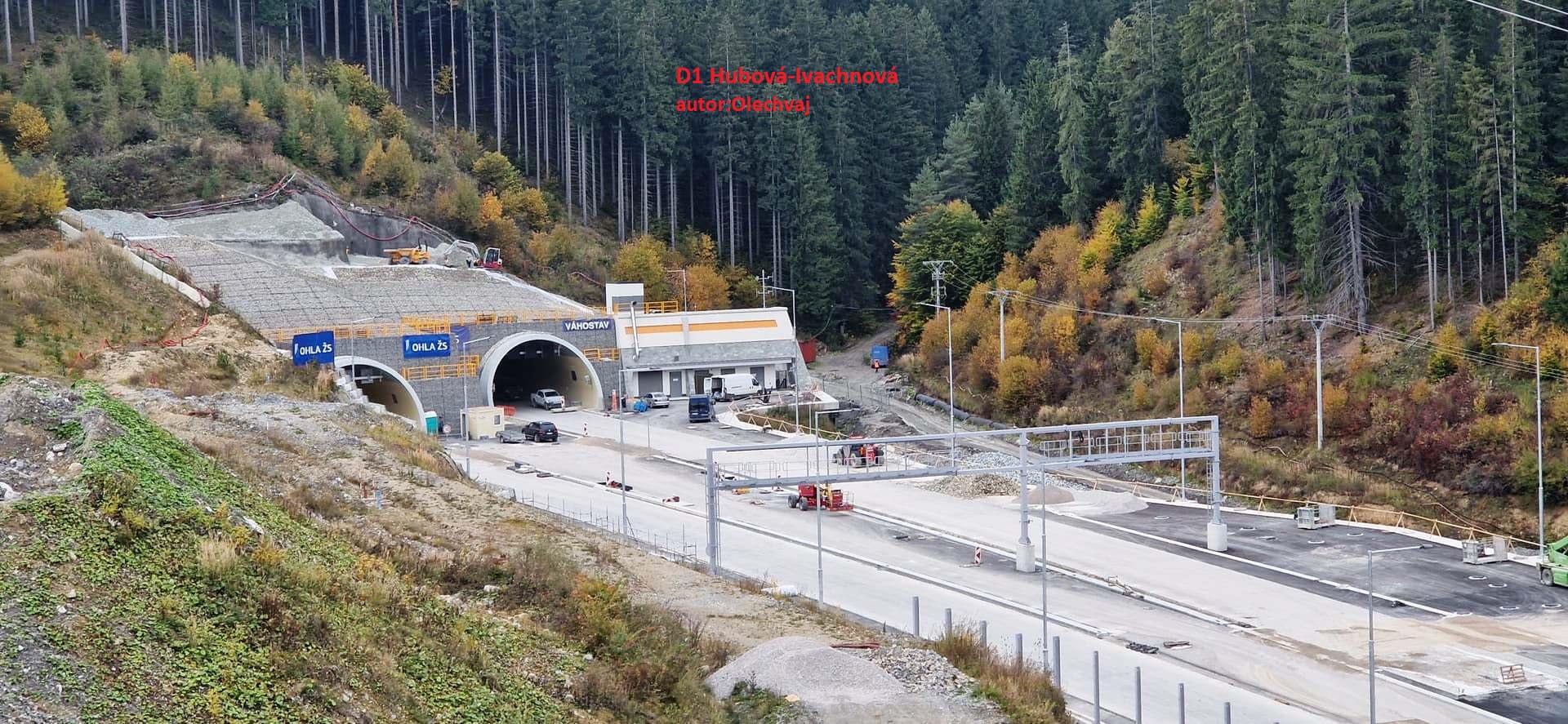

Vo výstavbe:úsek R3 Tvrdošín-Nižná,pravý pás 4,4 km fotografie z výstavby + fotky2 + informácie
progres nebude ukončený načas
začiatok-8.3.2021 1.1.22 1.1.23 7.6.2023-ukončenie

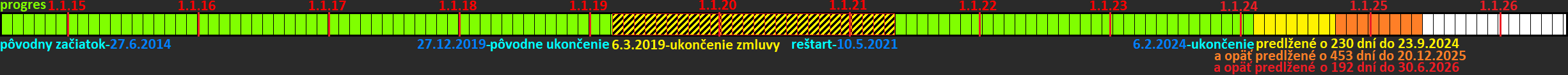

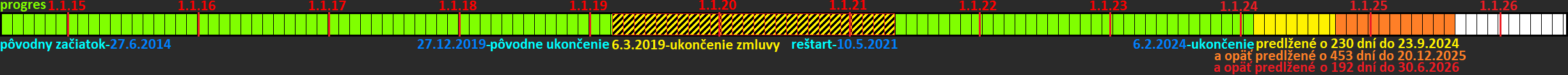

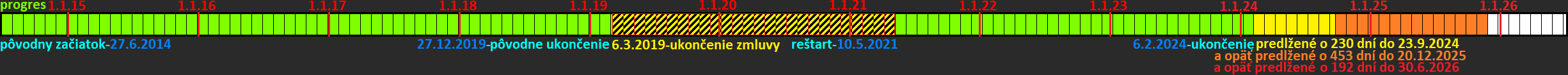

úsek D1 Lietavská Lúčka-Višňové-Dubná Skala 13,51 km fotky1 + fotky2 + informácie mešká 28 mesiacov od pôvodného ukončenia
progres1.1.15 1.1.16 1.1.17 1.1.18 1.1.19 1.1.20 1.1.21 1.1.22 1.1.23 1.1.24
pôvodný začiatok-27.6.2014 27.12.2019-pôvodne ukončenie 6.3.2019-ukončenie zmluvy reštart-10.5.2021 6.2.2024-ukončenie
Kvôli neschopnosti združenia stavebných firiem postaviť diaľnicu v stanovenom čase a kvalite ku ktorej sa zaviazali v zmluve o dielo (na čom ma svoj podiel viny aj NDS) ,sa napokon rozhodla NDS po mnohých upozorneniach uzavrieť dňa 6.3.2019 dohodu (nie výpoveď) o ukončení zmluvy,ktorá nadobudla účinnosť dňa 28.3.2019.Firmy postavili diaľnicu asi na 41% pričom im už uplynulo 84% času v lehote výstavby.Po ukončení zmluvy začala prebiehať inventarizácia staveniska,ktorá bola ukončená na začiatku júna a dňa 12 júla 2019 zhotoviteľ vypratal stavenisko.Dňa 31.1.2020 NDS konečne oznámila vyhlásenie novej súťaže na hlavnu trasu.V lehote do 11.5.2020 sa prihlásili štyri združenia firiem a v auguste 2020 v rámci súťažného dialógu postúpili do ďalšieho kola iba tri združenia ktoré dňa 21.12.2020 podali cenové ponuky.Po vyhodnotení ponúk dňa 3.2.2021 sa zázračné nik proti tomu neodvolal a tak dňa 23.4.2021 bola konečne podpísaná zmluva na dostavbu.Vzhľadom na veľké problémy s kvalitou prác po predošlom zhotoviteľovi v tuneli Višňové (nedostatočná hrúbka ostenia) sa musí zväčšiť rozsah opravných prác a tým pádom aj predlžiť lehota výstavby,momentálne sa uvažuje o ukončení výstavby september/október 2024. Webová stránka projektu

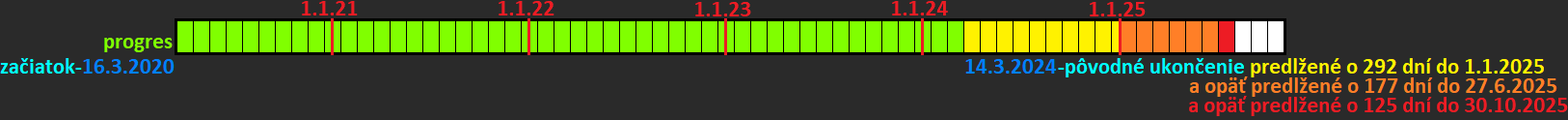

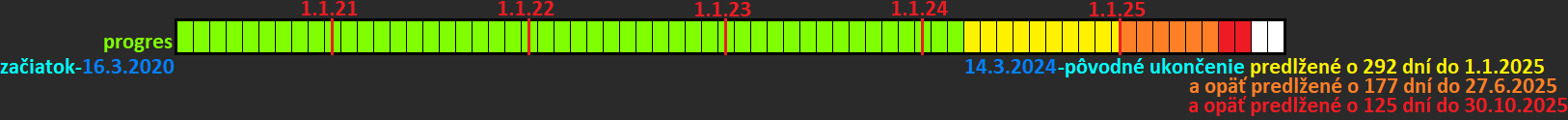

úsek R2 Kriváň-Mýtna 9,104 km fotografie z výstavby + fotky2 + informácie
progres nebude ukončený načas
začiatok-16.3.2020 1.1.21 1.1.22 1.1.23 1.1.24 14.3.2024-ukončenie
úsek R4 Prešov,severný obchvat 1 etapa 4,3 km fotografie z výstavby + fotky2 + informácie
progres
začiatok-29.7.2019 1.1.20 1.1.21 1.1.22 1.1.23 30.3.2023-pôvodné ukončenie predlžené o 123 dní do 31.7.2023

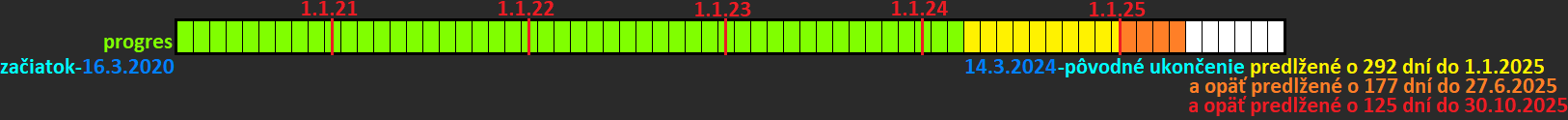

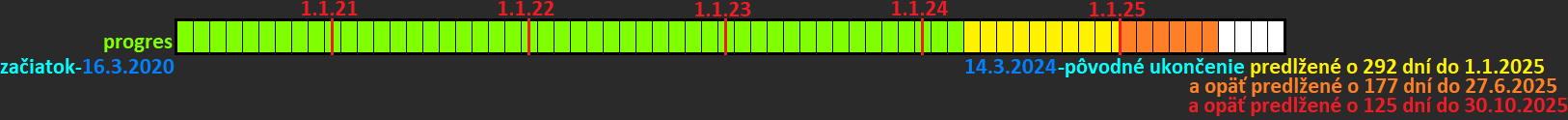

úsek R2 Mýtna-Lovinobaňa,Tomášovce 13,5 km fotografie z výstavby + fotky2 + informácie
progres mešká viac ako 8 mesiacov oproti plánu ukončenia
začiatok-22.8.2019 1.1.20 1.1.21 20.8.2021-pôvodné ukončenie predlžené o 476 dní do 30.11.2022

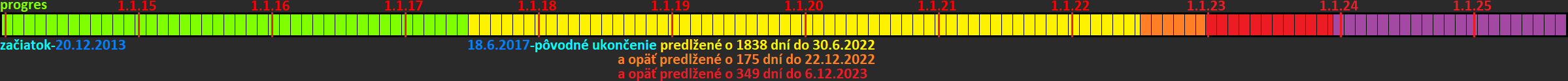

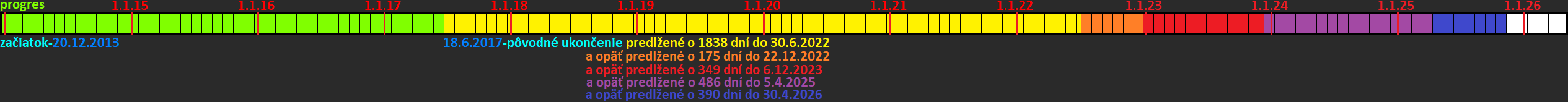

úsek D1 Hubová-Ivachnová 14,92 km fotky z výstavby + fotky 2 +informácie mešká viac ako 59 mesiacov oproti plánu ukončenia

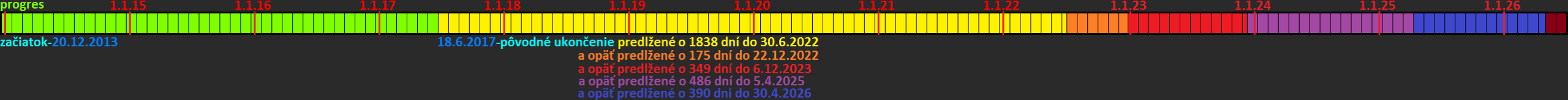

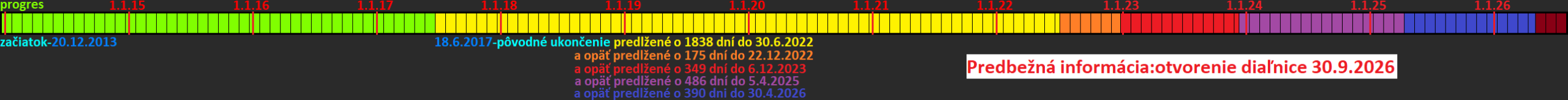

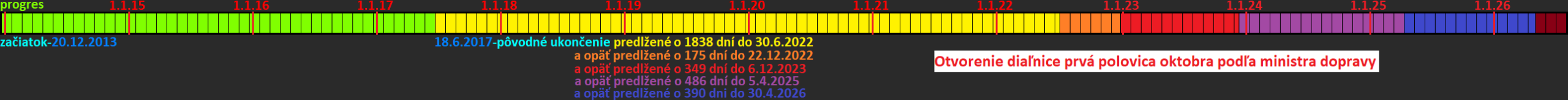

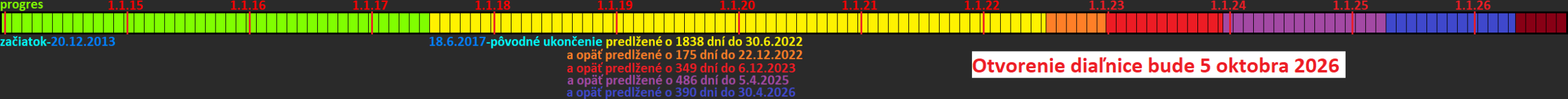

progres 1.1.15 1.1.16 1.1.17 1.1.18 1.1.19 1.1.20 1.1.21 1.1.22

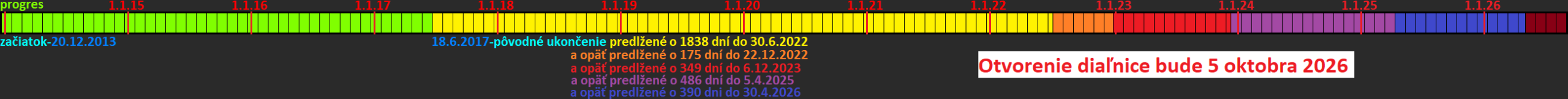

začiatok-20.12.2013 18.6.2017-pôvodné ukončenie predlžené o 1838 dní do 30.6.2022nereálne,možno na konci roku 2023
v roku 2014 zistil zhotoviteľ stavby z prieskumných vrtov výrazne zle geologické prostredie v km 2,0 až 4,1 a na konci roku navrhol zmenu trasy v km 1,0 až 6,0 (odklon trasy-predlženie tunela Čebrať) Dňa 18.2.2015 bolo zastavené razenie tunela a dňa 28.5.2015 bolo zo strany objednávateľa NDS /Národna diaľničná spoločnosť/ potvrdená zmena trasy,následne pokračovala zmena dokumentácie až do 6.6.2016 kedy NDS vzala späť svoje rozhodnutie o zmene trasy ktorú ale opäť potvrdila dňa 21.9.2016 zaslaním pokynu stavebnému dozoru na to aby dal pokyn zhotoviteľovi na pokračovanie prác na zmene dokumentácie a zároveň poslala návrh na posúdenie zmeny trasy na životné prostredie-správa EIA.V aprili 2017 bol ukončený hydrogeologický prieskum pre upravenú trasu a dňa 31.7.2017 bola odvzdaná správa EIA objednavateľovi NDS.Po jej pripomienkovaní zo strany NDS a EU bola dňa 30.10.2017 odovzdaná na Ministerstvo životného prostredia.Dňa 30.11.2017 bol podpísaný dodatok k zmluve upravujúci lehotu výstavby a pokyni k pokračovaniu stavebných prác.Dňa 27.2.2018 vydalo MŽP záverečné stanovisko k správe EIA proti ktorej boli podané námietky ktoré ale v júni 2018 MŽP zamietlo.19.7.2018 nadobudla platnosť správa EIA a dňa 25.7.2018 bolo opäť slávnostne začaté razenie tunela Čebrať.12.11.2019 sa začal proces zmeny územného rozhodnutia na pozmenenú trasu diaľnice.Dňa 5.3.2020 bolo vydané územne rozhodnutie a po zamietnutí odvolania nadobudlo právoplatnosť dňa 30.4.2020.Konečne dňa 7.4.2021 bolo vydané stavebné povolenie ktoré ale po formalných chybách opätovne vydali dňa 28.4.2021 a dňa 24.5.2021 získalo právoplatnosť.Vzhľadom k nárastu cien a nedostatku stavebných materiálov spolu s nejednoznačným znením dodatku č.7 (ktorí určoval pokračovanie prác po preprojektovaní časti stavby) spôsobilo že sa práce na diaľnici v roku 2021 utlmovali až bolo napokon v apríli 2022 zastavené razenie tunela Čebrať.Medzitým sa zhotoviteľ a NDS neustále naťahovali o cenu za práce a zmluvne podmienky.Aktuálne sa stále nedohodli.
poznámka:jeden =jeden mesiac
Rozostavanosť:73,995 km z toho 4,4 km iba polovočný profil
Dané do užívania:
Celkovo počet km diaľnic a rýchlostných ciest v prevádzke
Dané do užívania v roku 2022
Diaľnice:0 km
Rýchlostné cesty:0 km
Z predchádzajúcich rokov
Diaľnice:549,977 km z toho 30,558 km iba polovičný profil
Rýchlostné cesty:295,545 km z toho 56,862 km iba polovičný profil
Súčet
Diaľnice:549,977 km z toho 30,558 km iba polovičný profil
Rýchlostné cesty:295,545 km z toho 56,862 km iba polovičný profil
